“海岸带综合科考船”建造工作进展2016年5月

一、“创新一”号第二次海试

  2016年5月18日,“创新一”号海岸带综合科学考察船完成第二次海试,本次海试项目为第一海试剩余船舶海试项目(发电机并联、右锚抛锚试验、倒车试验、cpp液压工作油压低频繁报警、通用报警检验、cpp控制试验、检查齿轮箱(离合器)、轴系的工作情况、主机控制试验等)以及科考设备(箱式采泥器、多波束、旁扫声呐、侧扫声呐、超低温冰箱、冰箱、无菌操作台、无人机、自动气象站、超短基线定位系统、adcp、渔探仪、样品冷库、干湿实验室等)的测试。

二、“创新一”号建造

船体建造

  1、科考设备航行试验及交船:科考试航进行,但因其他原因造成科考设备试验中断,需要再次试航;

  2、实验室内装完成:试验设备应有的试验配件没有安装完成;

  3、全船油漆结束:应船东要求上建外部油漆需要更换为与船体外板水线以上一致的油漆。

轮机建造

  1、主机、cpp机旁操作试验;

  2、试验水系统完整性检查报验;

  3、油、水舱液位检测、拨油、水实验,管路效用;

  4、冷藏系统检漏试验;

  5、遗留项目整改。

电气建造

  1、全船管理系统调试进行中;

  2、液位测量装置、刮水器试验。

科考设备安装

  1、底栖生物采样、艏楼甲板前部生物拖网、acdp、自动气象站、超短基线、多波束、声纳、浅剖、无菌操作台、渔探仪、超低温冰箱、4摄氏度冷藏柜等科考设备效用试验。

附 图

  船体施工进度:

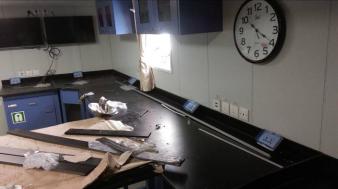

1、船舶侧面

2、船舶尾部

3、船舶首部

4、首部艏楼甲板

5、上建区域

6、甲板面区域

7、甲板面区域

8、碰撞破损修补及油漆完成



9、二次试航



轮机施工进度:

1、遗留项目整改(伸缩节换新)

2、液位报警设备调试

3、甲板落水管效用01

4、甲板落水管效用02

5、遗留项目整改(管路通舱件焊接)

6、甲板科考设备调试

7、遗留项目整改(管路更换水龙头)

8、遗留项目整改(甲板科考设备)

9、管路系统增加支架01

10、管路系统增加支架02

11、管路系统增加支架03

12、接油槽泄放塞安装

电气施工进度:

1ctd保护

2、超短基线接口安装

3ctd接口安装

4cctv

5、全船网络系统科考信息界面

  6、视频会议桌面安装单元

  7、刮雨器效用试验

  8、湿实验室桌面插座安装

9、数据中心桌面上插座布置情况

10、机舱监测报警灯板内部标识更换



11、照明开关、风机开关铭牌安装



科考设备安装进度:

1、底栖生物取样

2、重力取样

3、超低温冰箱

4、水质分析仪
